Piura: Contraloría detectó compra de planta de oxígeno que incumplió con especificaciones técnicas

Piura
Typography
  • Smaller Small Medium Big Bigger
  • Default Helvetica Segoe Georgia Times

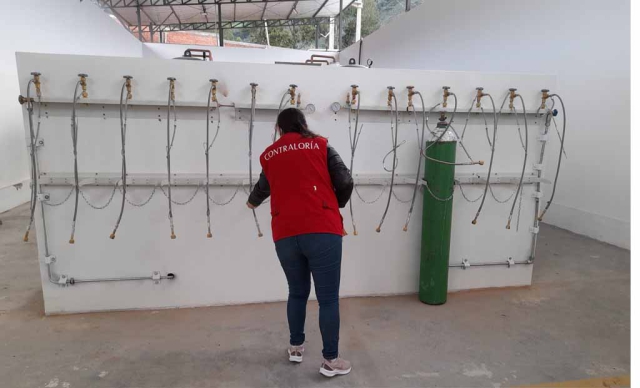

ERP. La Contraloría General determinó que la Dirección Regional de Salud de Piura (Diresa) adquirió una planta generadora de oxígeno medicinal por casi S/ 1 900 000 a un proveedor que no cumplió con las especificaciones técnicas requeridas para el establecimiento de salud I-4 de Huancabamba y, pese a la necesidad de atender a los pacientes afectados con COVID-19, el equipo sigue inoperativo.

De acuerdo al Informe de Control Específico N° 009-2022-2-4529-SCE, en agosto de 2021, la entidad compró mediante contratación directa una planta de oxígeno tipo PSA de 15 a 20 m3 por hora tipo dúplex, pero la comisión de auditores evidenció que se otorgó la buena pro a un consorcio que no acreditó documentalmente la totalidad de requisitos de cada componente de la planta, incluso los encargados de evaluar las ofertas de los postores aplicaron criterios distintos y solo se admitieron tres de las ocho propuestas presentadas.

Además, los funcionarios de la Diresa otorgaron cinco días adicionales al plazo establecido en el contrato (43 días calendarios) para el cumplimiento de la prestación, declarando posteriormente a ello procedente la solicitud de la ampliación de plazo n° 1 a pesar de que los hechos no fueron acreditados y el sustento presentado no configuraba la causal invocada de atrasos o paralizaciones no imputables al contratista. Sumado a esto, el funcionario que aprobó esta ampliación no contaba con facultades para hacerlo y se omitió pronunciar por la segunda ampliación de plazo.

Sin funcionamiento

Asimismo, no advirtieron que las especificaciones solicitadas para la planta no eran compatibles con el grupo electrógeno adquirido previamente. También la entidad aprobó la regularización de la contratación directa sin tener las facultades para hacerlo, ya que debió efectuarse mediante acuerdo del Consejo Regional.

De otro lado, el contratista no ha levantado hasta la fecha la totalidad de observaciones y no se estaría cumpliendo con la finalidad pública, considerando que la causal invocada era la situación de emergencia sanitaria en la cual prevalece la inmediatez para la atención oportuna de los pacientes. Adicionalmente, ante la inoperatividad de la planta, la Dirección Subregional de Salud Morropón Huancabamba suscribió un convenio con un tercero para el abastecimiento de oxígeno, causando un gasto de S/ 52 020,50.

El OCI de la Diresa identificó responsabilidad penal en tres funcionarios y exfuncionarios que desempeñaban labores en las áreas de Administración, Logística y Control Patrimonial. Además, determinó responsabilidad administrativa sujeta a la potestad sancionadora de la Contraloría contra estas personas. En otros dos funcionarios se determinó responsabilidad administrativa de entidad, entre ellos un exdirector general.

Dato

El informe que se encuentra publicado en el Buscador de Informes de Servicios de Control del portal institucional www.gob.pe/contraloria fue notificado al titular de la entidad para el deslinde de las responsabilidades administrativas de los servidores señalados. Asimismo, se recomendó al Órgano Instructor para las acciones correspondientes y al Procurador Público Especializado en Delitos de Corrupción inicie las acciones penales contra las personas involucradas.
