Contraloría advierte deficiencias y pagos por trabajos inconclusos en obra del Teatro Municipal de Piura

Piura
Typography
  • Smaller Small Medium Big Bigger
  • Default Helvetica Segoe Georgia Times

El proyecto, valorizado en más de S/ 83,4 millones, presenta observaciones en la calidad del concreto, filtraciones de agua y el pago de S/ 19 770 por dos electrobombas que aún no habían sido instaladas.

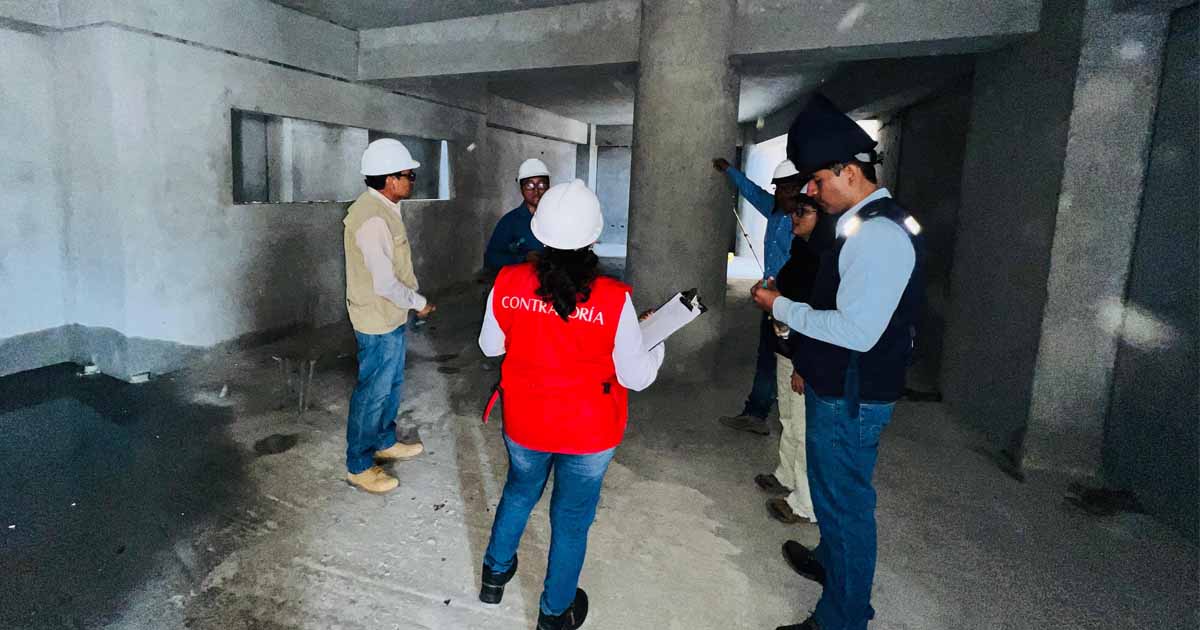

ERP. La Contraloría General de la República (CGR) advirtió deficiencias constructivas y pagos por trabajos no culminados en la obra de mejoramiento de los servicios de interpretación cultural en el Teatro Municipal de Piura, ejecutada por la Municipalidad Provincial de Piura con una inversión de S/ 83 460 300.

Las observaciones están contenidas en el Informe de Hito de Control n.° 050-2026-OCI/0454-SCC, correspondiente al periodo del 17 al 23 de septiembre de 2026, en el que se identificaron situaciones que podrían afectar la calidad de la infraestructura y generar riesgos de perjuicio económico para la entidad.

Observan calidad del concreto

Según el informe de control, los resultados de los ensayos realizados al concreto premezclado no cumplen con los valores establecidos en el expediente técnico ni con la Norma Técnica Peruana respecto al tiempo de demora en la descarga.

Esta situación podría comprometer la consistencia y resistencia del concreto, así como reducir la vida útil de la infraestructura.

La comisión de control también identificó filtraciones de agua en una de las vigas, que llegaban hasta la parte interna del estacionamiento y la losa.

De acuerdo con la Contraloría, estas filtraciones pueden ocasionar el deterioro progresivo de los elementos estructurales y arquitectónicos, reducir la durabilidad del concreto armado y generar corrosión en el acero de refuerzo, con posibles consecuencias para la capacidad estructural y la vida útil de la edificación.

Advierten pago de S/ 19 770 por trabajos no culminados

Otra de las observaciones corresponde a la valorización y el pago de trabajos que todavía no habían sido culminados, situación que podría generar un perjuicio económico de S/ 19 770.

El informe señala que la valorización n.° 10, correspondiente a septiembre de 2026, incluyó el pago de la partida de electrobomba sumergible extraíble. Sin embargo, durante la visita de control, los dos equipos adquiridos permanecían en el almacén y aún no habían sido instalados.

Esta situación fue advertida por la comisión de control como un riesgo relacionado con el reconocimiento económico de trabajos pendientes de ejecución.

Otras observaciones durante la ejecución

La Contraloría también reportó deficiencias relacionadas con la elaboración de una fórmula para calcular los costos de una obra vinculada al plan de contingencia del expediente técnico aprobado.

Asimismo, identificó riesgos en la custodia de bienes, que podrían ocasionar su deterioro y afectar su calidad y durabilidad.

A ello se suma la demora en la absolución de consultas formuladas durante la ejecución del proyecto, situación que podría derivar en ampliaciones de plazo y mayores gastos.

Obra supera los S/ 83 millones

En octubre de 2025, la Municipalidad Provincial de Piura suscribió un contrato con un consorcio para ejecutar el proyecto por S/ 83 460 300, con un plazo de ejecución de 540 días calendario.

El informe de control fue notificado al titular de la entidad para que adopte las acciones que correspondan dentro del ámbito de sus competencias y responsabilidades.

Las observaciones de la Contraloría ponen en evidencia la necesidad de adoptar medidas correctivas para atender las deficiencias detectadas, verificar la calidad de los trabajos y garantizar el adecuado uso de los recursos públicos destinados a la recuperación y mejoramiento del Teatro Municipal de Piura.
